DALFSEN – MARSHOEK – Bij de nieuwbouw Winning en Zuivering van Vitens komt binnenkort boven maaiveld uit. Van de reinwaterkelder zijn al hoge wanden zichtbaar boven het maaiveld. Nu bevatten de werkzaamheden het vlechten van de vloeren ter hoogte van het maaiveld en deze zullen nog voor de kerstvakantie gestort gaan worden. Ook zijn er meerdere betonnen putten geleverd, vijf beveiligingsputten en een grindvangput.
De grindvangput moest met twee kranen geplaatst worden vanwege het grote gewicht. De putten komen allemaal onder de grond en zullen dus niet meer in het zicht komen. Maandelijks wordt de informatie bijgewerkt en opgehangen in de informatieruimte bij de bouwplaats. Deze informatieruimte is gelegen aan het fietspad (Koepelallee) en is tijdens werktijden geopend.
Leidingen: Het totaal aantal meters ondergronds leidingwerk voor dit pompstation bedraagt ongeveer 4,7 kilometer.

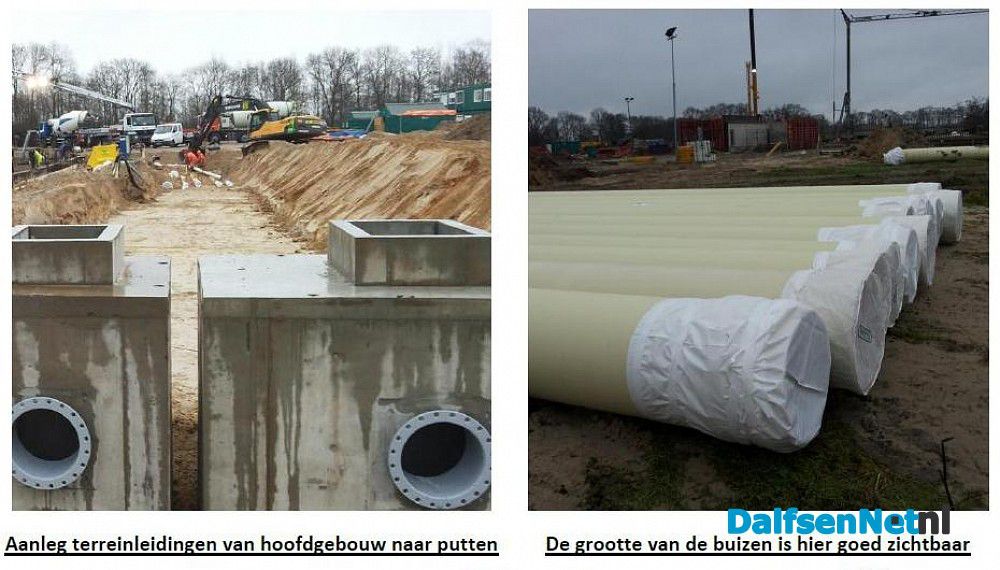

In week 49 is Westvoort begonnen met de eerste van de twee fasen, deze fase betreft de aanleg van leidingen op het terrein van het waterwinbedrijf. Deze leidingen verbinden onder andere het hoofdgebouw, de reinwaterkelder en diverse betonnen putten. Op de beveiligingsputten worden de zogenaamde ‘overstortleidingen’ bevestigd waardoor water geloosd gaat worden in een infiltratievijver. Verder is er ook een grindvangput die het grove vuil uit het water wat er doorheen zal stromen, zal gaan filteren.
In de komende periode gaan we verder met het realiseren van de wanden in zowel het hoofdgebouw als in de reinwaterkelder. Zo langzamerhand komt er meer en meer boven de grond uit.
Concreet geplande activiteiten
De werkzaamheden liggen op planning, de intentie om voor de kerst de vloeren op maaiveldniveau te storten zullen donderdag en vrijdag gehaald worden. De volgende werkzaamheden staan concreet op de planning:
• Week 51: Storten vloeren op maaiveldniveau hoofdgebouw.
• Week 52 en 1: Kerstvakantie
• Week 2 en verder: Optrekken wanden boven het maaiveld en storten eerste verdiepingsvloeren.
