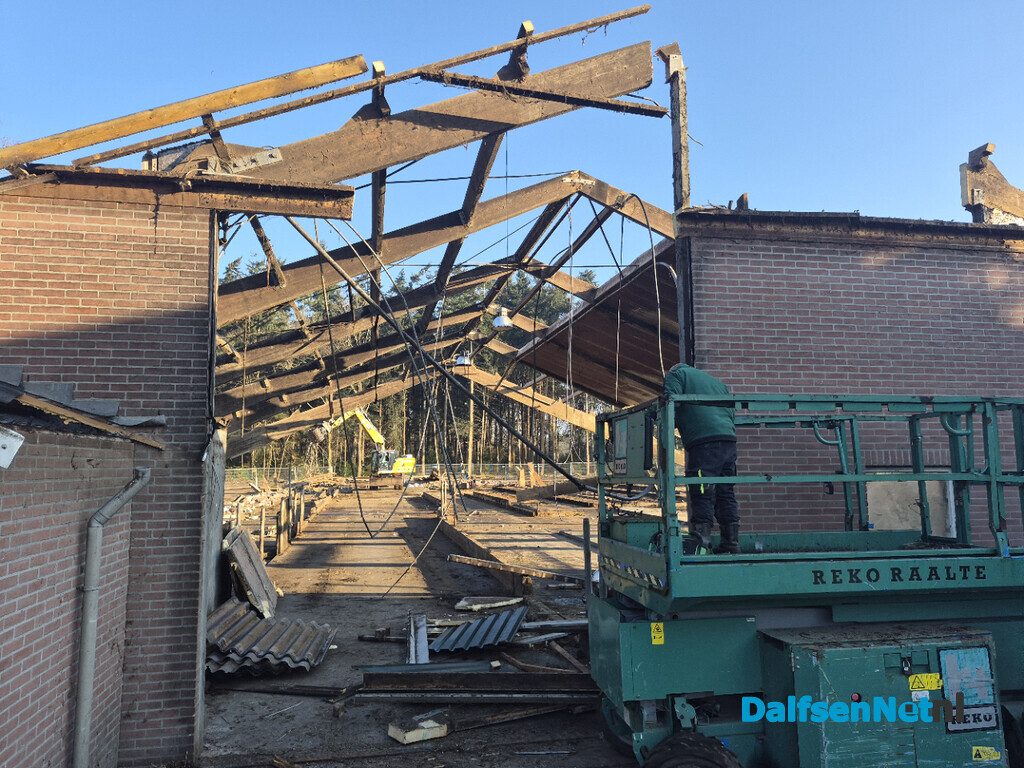

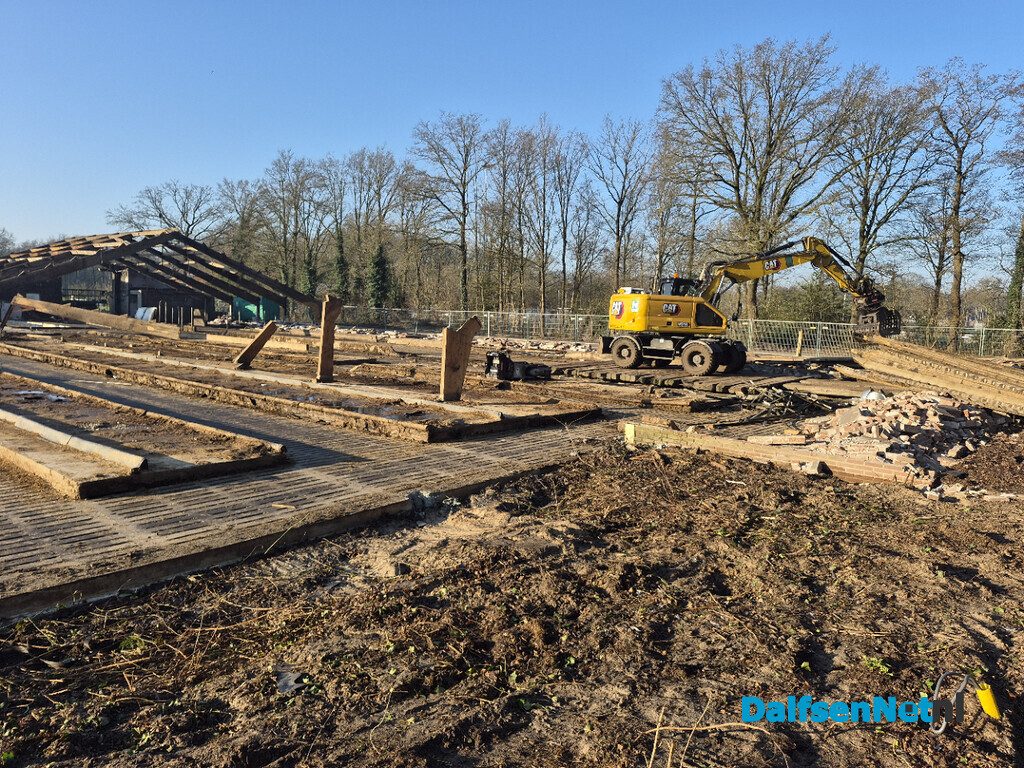

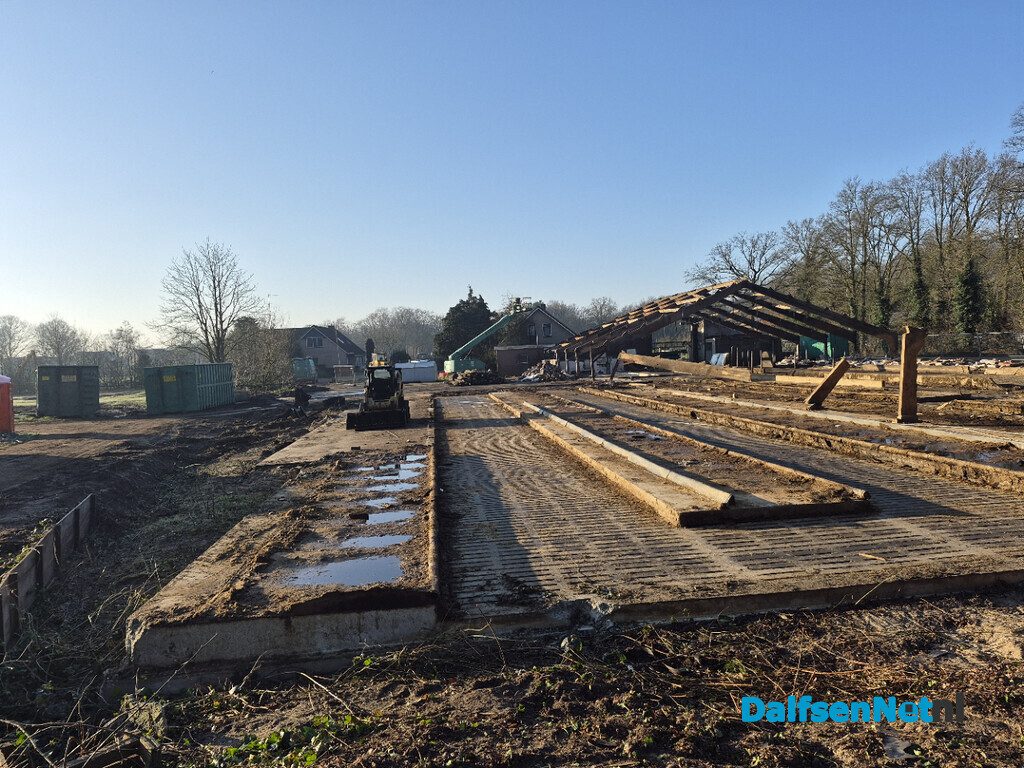

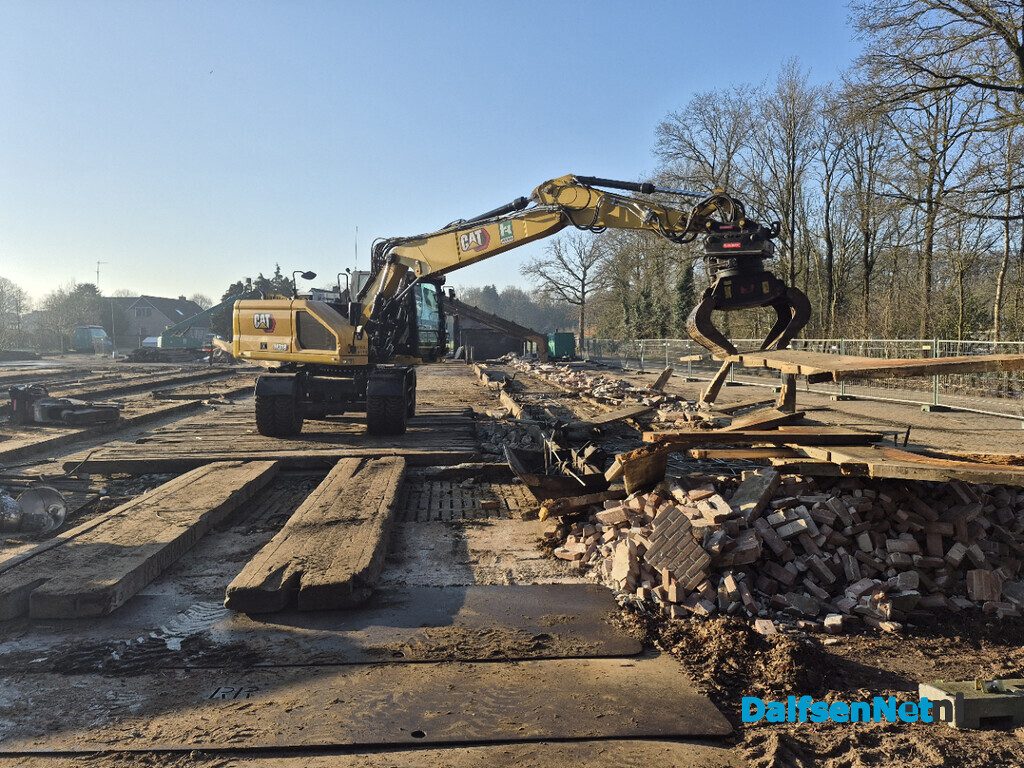

DALFSEN – De stal, waar voor kort geleden de koeien nog in stonden, is nu bijna gesloopt. Het zal niet lang meer duren voordat alles weg is. Hierna zal de sloop van Gerner Es 9 verder gaan.
Waar we de vorige keer nog berichtgeving hadden dat de nieuwbouw opnieuw vertraging had opgelopen, kunnen we nu melden dat er eindelijk goed nieuws is. De planning is momenteel naar voren gehaald en de gemeente wil voor de zomervakantie al nieuwe kavels uit gaan geven. Hoe dit kan? Een landelijk bekend probleem is het tekort op het stroomnet. De aansluiting van de nieuwe woonwijk was daarom uitgesteld. De gemeente heeft stevig onderhandeld met Enexis. Er worden nu werkzaamheden gecombineerd waardoor alsnog de nodige stroomkabel eerder naar de nieuwe wijk wordt aangelegd.
Op dit moment is Reko uit Raalte nog bezig bezig met de sloop en het terrein vrij maken van alle oude boerderij voorzieningen. De planning is dat in april van Lenthe uit Hoonhorst gaat starten met het bouwrijp maken. Dit is dus naar voren gehaald. Nu komt de nieuwbouw van 400 woningen toch eindelijk dichterbij!
